Lorsqu’un client d’Argentan nous a contactés, il faisait face à un problème courant en zone non raccordée : son ancien système d’assainissement n’était plus conforme, et son terrain présentait plusieurs contraintes (accès limité, sol argileux, pente légère).
L’objectif était clair : installer une micro-station fiable, durable et validée par le SPANC, tout en minimisant l’impact sur le jardin.
Voici comment s’est déroulé le chantier, étape par étape.
Avant toute intervention, nous avons réalisé une visite technique sur place.
Cette étape est indispensable pour éviter les erreurs d’implantation :
nature du sol (ici un sol assez lourd ⇒ nécessité d’une assise renforcée)
accès pour les engins (mini-pelle + camion)
respect des distances réglementaires (limite de propriété, puits, habitation)
positionnement optimal pour faciliter la pente et les raccordements
Après échange avec le client et vérification des documents du SPANC, nous avons validé l’emplacement le plus adapté.
Une fois la zone définie, nous avons ouvert la fouille aux dimensions exactes de la micro-station.
Ici, le défi principal était la tenue du sol : l’argile détrempé peut se dégrader rapidement. Nous avons donc :
creusé proprement sans élargir inutilement
nivelé et compacté le fond
ajouté un lit de pose stabilisé pour renforcer l’assise
ouvert les tranchées pour les conduites d’entrée et de sortie
Cette étape conditionne la stabilité de toute l’installation.

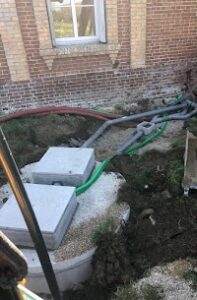

La cuve a ensuite été descendue en place à l’aide de la mini-pelle.
Une fois parfaitement à niveau, nous avons procédé aux différents branchements :
arrivée des eaux usées depuis la maison
sortie vers l’évacuation conforme au SPANC
alimentation électrique pour le compresseur
conduits d’aération
Un contrôle visuel et une vérification des niveaux assurent un fonctionnement optimal dès le démarrage.
Après les tests de raccordement, vient l’une des étapes les plus importantes : protéger la cuve.
Nous avons procédé au remblaiement avec des matériaux adaptés pour éviter la compression ou les mouvements du terrain.
La micro-station a été remplie simultanément afin d’équilibrer les pressions et garantir sa stabilité dans le temps, surtout sur un sol argileux comme ici.
En fin de chantier, nous effectuons systématiquement :
un test du compresseur
la vérification des débits
un contrôle de l’ensemble des connexions
Le client a ensuite reçu toutes les explications pour l’entretien courant, ainsi que les documents nécessaires pour la validation du SPANC.
Malgré les contraintes du terrain et un accès un peu étroit, l’installation a été réalisée en deux jours.
Le client bénéficie désormais d’un système d’assainissement compact, économique et conforme pour de longues années.
